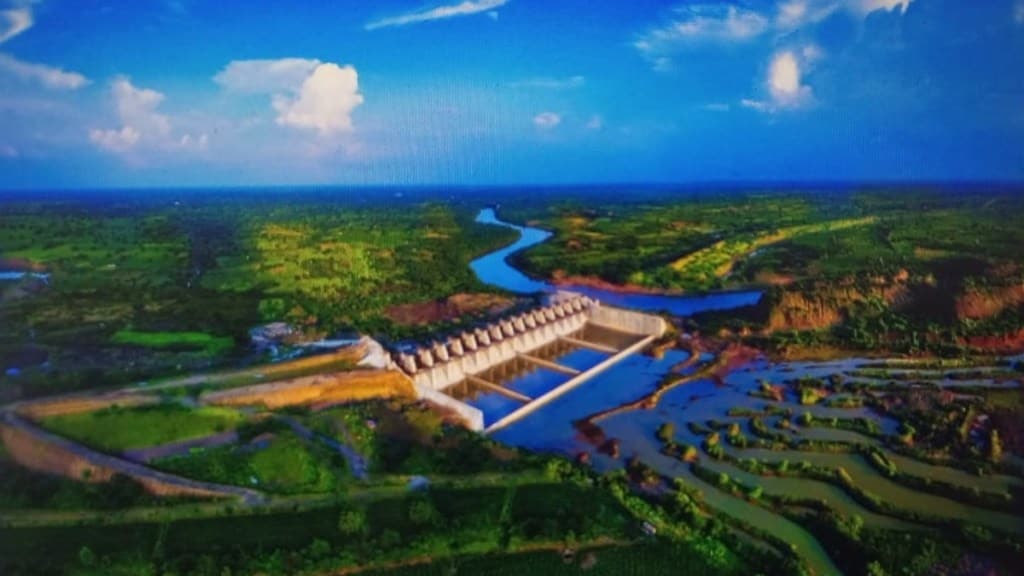

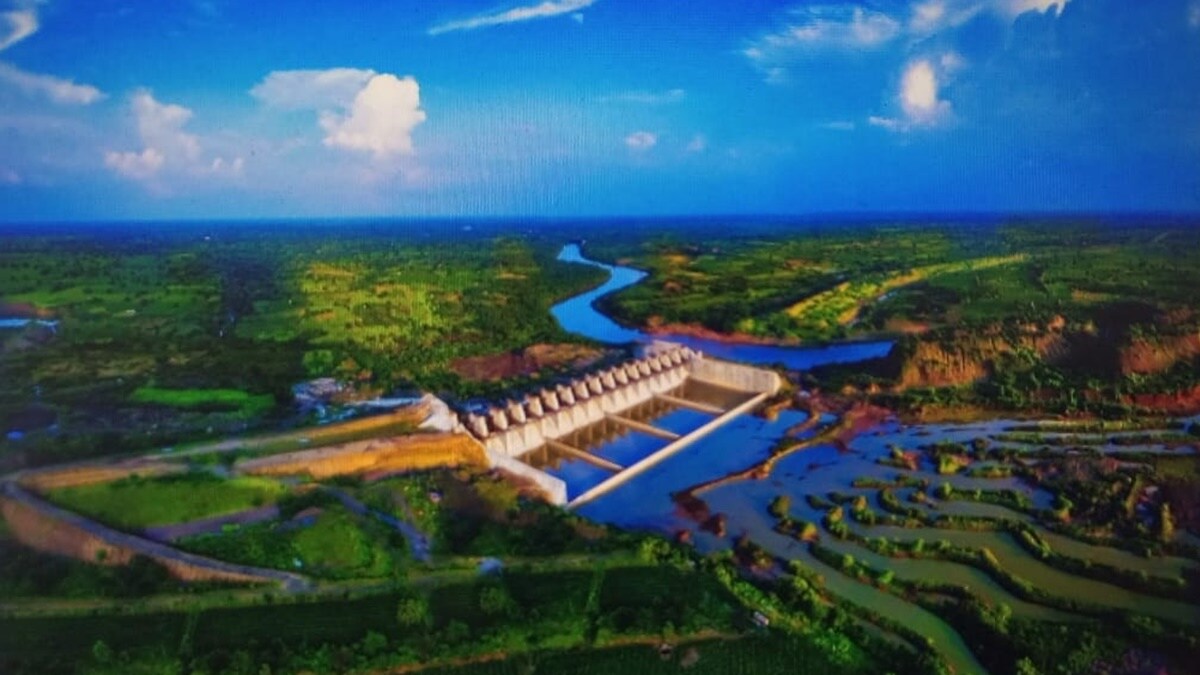

अकोला : खारपाणपट्ट्यातील शापित भागात आगामी दीड वर्षांत मोठी सिंचन व्यवस्था निर्माण होणार आहे. महत्त्वाकांक्षी जिगाव सिंचन प्रकल्पाच्या १७१०.८४ कोटींच्या अधिकच्या टिप्पणीला राज्य शासनाने मंजुरी दिल्यामुळे कामाला वेग येणार आहे. प्रकल्पाची किंमत आता १५ हजार ५८५.४३ कोटींवर गेली. जून २०२५ पर्यंत प्रकल्पाचे पहिल्या टप्प्यातील काम पूर्णत्वास जाणार असल्याने खारपाणपट्ट्यात मोठा दिलासा मिळेल. जिगाव प्रकल्प विदर्भ पाटबंधारे विकास महामंडळांतर्गत बुलढाणा जिल्ह्यातील नांदुरा तालुक्यात पूर्णा नदीवर प्रगतीपथावर आहे. हा प्रकल्प तापी खोऱ्याच्या पूर्ण उपखोऱ्यात आहे.

प्रकल्पाच्या माती धरणाची एकूण लांबी ८.६१ कि.मी. असून महत्तम उंची ३५.२५ मी. आहे. प्रकल्पाची एकुण साठवण क्षमता ७३६.५८ द.ल.घ.मी. असून एकूण १५ उपसा सिंचन योजना अंतर्भूत आहेत. शासन निर्णयानुसार जिगाव प्रकल्पाचे संपूर्ण लाभक्षेत्रात वितरण व्यवस्था बंदनलिका वितरण प्रणालीद्वारे प्रस्तावित करून प्रकल्पाच्या तृतीय प्रशासकीय मान्यतेमध्ये समाविष्ट करण्यात आले. त्याद्वारे बुलढाणा अकोला जिल्ह्यातील एकूण एक लाख १६ हजार ७७० हे. क्षेत्र सिंचनाखाली आणण्याचे प्रस्तावित आहे. प्रकल्पात अंशत: पाणी साठा करण्यासाठी पहिल्या टप्प्यातील कामे जून २०२५ पर्यंत पूर्ण करण्याचे उद्दिष्ट आहेत.

mmrda acquire farmers lands in 124 villages of uran panvel and pen for third mumbai
भूसंपादनाविरोधात शेतकऱ्यांची एकजूट; उरण, पनवेलमधील १२४ गावे संपादित करण्याची अधिसूचना
sunlight vitamin d
सूर्यप्रकाश भरपूर प्रमाणात असूनही भारतीयांमध्ये ‘Vitamin D’ची कमतरता…
Work begins on Shirsodi Kugaon bridge in the catchment area of ​​Ujani Dam Pune news
इंदापूर-करमाळा ऋणानुबंध पुन्हा जुळणार; शिरसोडी-कुगाव पुलाच्या कामाला सुरुवात
process of regularizing project affected constructions gained momentum after return of mahayuti government
गरजेपोटी बांधकामांच्या नियमितीकरण प्रक्रियेला वेग; तांत्रिक मूल्यमापनाचे काम अंतिम टप्प्यात
land acquisition for ring road
रिंग रोडसाठी २०० हेक्टर भूसंपादन बाकी; ५०० कोटींच्या निधीची रस्ते विकास महामंडळाकडे मागणी
Pune, sewage channels covering Pune, Pune Municipal Corporation, sewage pune, pune latest news,
पुणे : सांडपाणी वाहिन्यांची झाकणे समपातळीवर आणण्यासाठी महापालिकेने उचलले पाऊल !
Thane Water pipe connection, Thane arrears Water connection, Thane Water, Thane latest news, Thane marathi news,
ठाण्यात थकाबाकीदारांच्या १७८० नळजोडण्या खंडीत, ठाणे महापालिकेची कारवाई
kdmc steps to cut off water connection and electricity supply to 58 illegal buildings in dombivli
डोंबिवलीतील ५८ बेकायदा इमारतींमधील पाणी, वीजपुरवठा खंडित करण्याच्या हालचाली, उच्च न्यायालयाच्या आदेशावरून कारवाईचे नियोजन

हेही वाचा : नागपुरातील ११६ लाचखोर अधिकारी-कर्मचारी जाळ्यात, वर्षभरात अवघे ७५ सापळा कारवाई

जिगाव सिंचन प्रकल्पाला निधीची मोठी अडचण होती. प्रकल्पाला तृतीय सुधारित प्रशासकीय मान्यता २०१८-१९ मध्ये देण्यात आली असून त्यानुसार प्रकल्पाची किंमत १३ हजार ८७४.५९ कोटी रुपये आहे. पहिल्या टप्प्यात प्रकल्पाचे काम मार्गी लागण्यासाठी अतिरिक्त खर्चाच्या मंजुरीची प्रतीक्षा होती. राज्य शासनाच्या मंत्रिमंडळाने एक हजार ७१०.८४ कोटींच्या अधिक्याच्या खर्चाला मान्यता दिली. त्यामुळे प्रकल्पाच्या पहिल्या टप्प्याचा मार्ग आता मोकळा झाला आहे. पहिल्या टप्प्याचे काम पूर्ण झाल्यावर प्रकल्पामध्ये २३५.५५ द.ल.घ.मी. साठा होणार आहे. त्यामध्ये पाणी वापर सिंचनासाठी १६३.७१ द.ल.घ.मी., पिण्यासाठी व औद्योगिक प्रत्येकी १० द.ल.घ.मी. व साठा १८२.८९ राहणार आहे. ५१.८४ द.ल.घ.मी. पाण्याचे बाष्पीभवन होण्याचा अंदाज आहे. पहिल्या टप्प्यानुसार प्रकल्पाची किंमत १५ हजार ५८२.८९ रुपये असून सात हजार १४५.३७ कोटींचा खर्च झाला आहे. आगामी दीड वर्षांच्या काळात आठ हजार ४३७.५२ कोटींचा खर्च होणे अपेक्षित राहील. या प्रकल्पामुळे खारपाणपट्ट्यात सिंचनाची मोठी समस्या सुटणार आहे.

हेही वाचा : अकोल्यातील संभाव्य पोटनिवडणूक लढण्याची वंचितची तयारी

पुनर्वसनाचे कार्य प्रगतिपथावर

जिगाव प्रकल्पांतर्गत ४७ गावे बाधित होत असून त्यात ३३ पूर्णत:, तर १४ गावांना अंशत: बाधा होईल. २४ गावांसाठी ५८३.५१ हेक्टर जमीन अधिग्रहित करून ताब्यात घेतली. पुनर्वसित गावांमध्ये १८ नागरी सुविधा शासन विस्थापितांना उपलब्ध करून देत आहे. ग्रामसभाच्या ठरावावर आधारित विविध विभागाच्या शिफारसींचा विचार करून जिल्हा पुनर्वसन समितीमार्फत पुनर्वसित गावठानाची स्थळ निश्चिती केली. पुनर्वसित गावठानातील इमारती संरचनात्मक, आकर्षक व पर्यावरणपूरक करण्यावर भर देण्यात आला.
